汉阴县中医医院综合住院楼建设项目
发布时间:2021-05-18 17:38
  |
阅读量:
字号:
A+ A- A
日期:2021年5月18日 星期二
天气:晴
温度:17℃—27℃

一、主要作业内容
1、4层砌体施工36%
2、6层砌体施工28%

二、今日完成情况及未完成原因
1、消防管道安装
2、4层砌体施工36%
3、6层砌体施工28%

三、分包单位劳动力统计
1.劳务分包
木工:8
瓦工:16
普工:13
2.专业分包
消防:6人

四、主要物资(设备)进场情况

五、重要质量安全活动记录
政府部门、建设单位、监理单位、上级单位等相关方的会议、来访、检查或验收
(可记录为“未发生”或“无”)

六、治污减霾措施落实情况
(围绕六个100%说明,未发生的项可不写)
施工区域100%标准围挡
裸露黄土100%覆盖
施工道路100%硬化
渣土运输车辆100%密闭拉运
5.施工现场出入车辆100%冲洗清洁
6.建筑物拆除100%湿法作业

七、需要相关方(业主、集团)解决的问题

八、影像记录

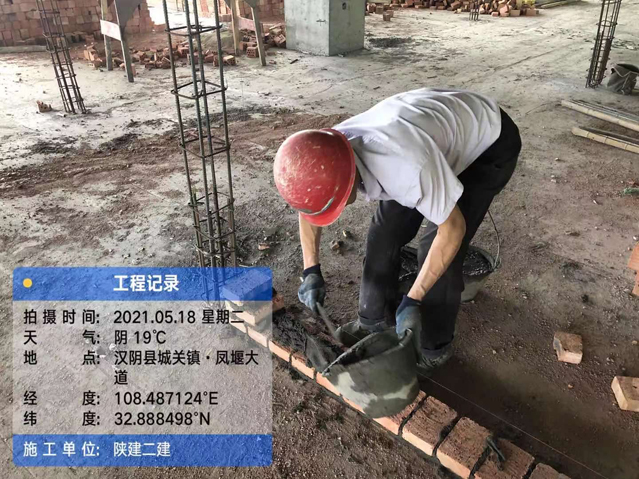

1、六层填充墙砌体施工

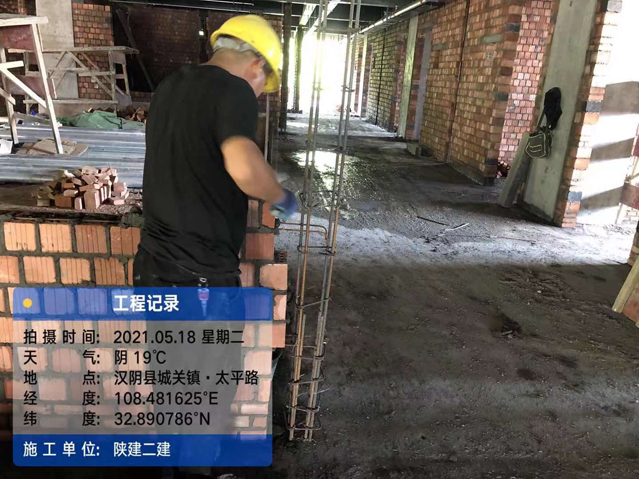

2、十二层构造柱模版安装

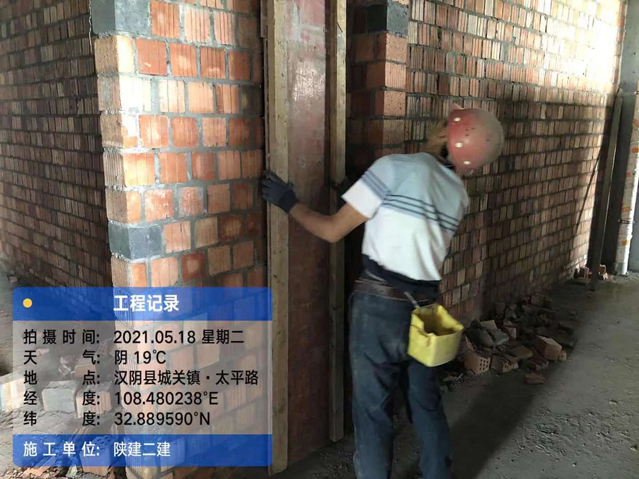

3、四层填充墙砌体施工

九、明日工作计划
1、 消防管道安装
2、6层砌体施工
3、4层砌体施工
项目负责人 姓名/电话 李胜利 18891556998
日报推送人 姓名/电话 姚建华 18691408124
